洋房一区
23号楼西侧假山绿化基本完成,23号楼与31号楼之间绿化完成50%。目前23号楼的工作为电梯调试、卫生清洁。

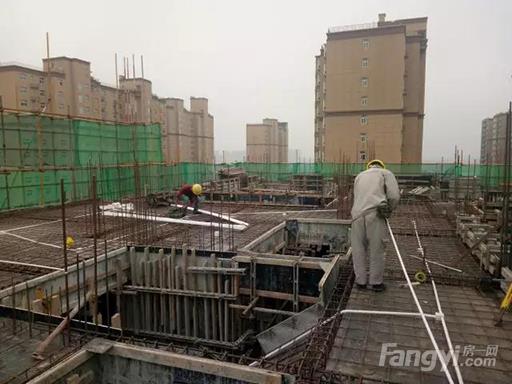

23号楼北侧
23号楼电梯调试
保洁

保洁
洋房二区

洋房一区步梯装配式无焊点栏杆均已安装完毕,阳台栏杆除7号楼东单元和5号楼个别楼层外,均已完成安装。入户大堂信报箱等安装完毕,门均已安装,等待安装锁具。

1号楼

1号楼分户验收表

2号楼阳台栏杆

3号楼步梯栏杆

3号楼2楼阳台看碧水河
阳台上石材面向外微微倾斜
如果下雨,水向外流

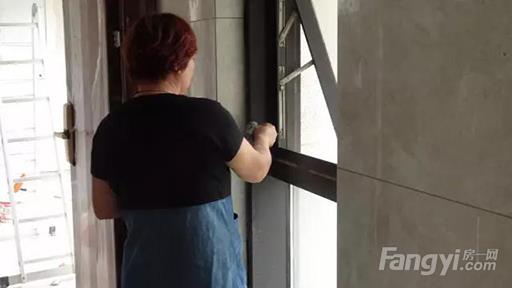

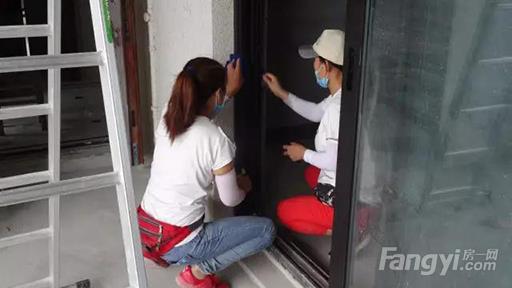

5号楼电梯门上面装饰玻璃安装

5号楼与6号楼之间
绿圳的周师傅说这棵大树是乌桕

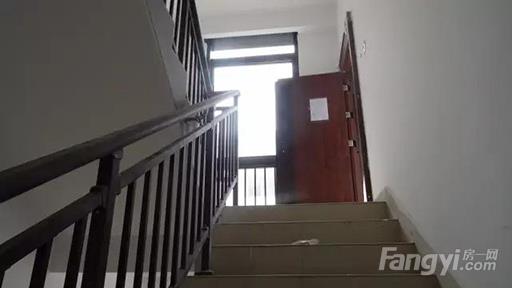

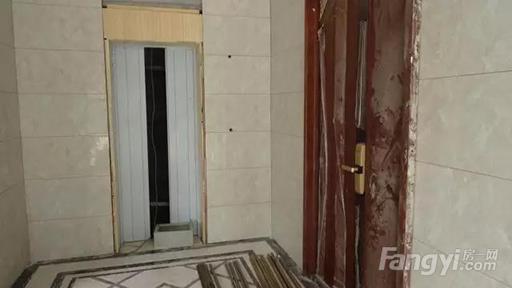

6号楼步梯栏杆、瓷砖、入户门
均已完成安装

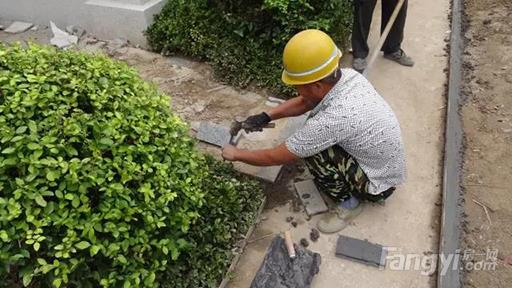

6号楼与9号楼之间园林铺路

7号楼东单元阳台栏杆等待安装

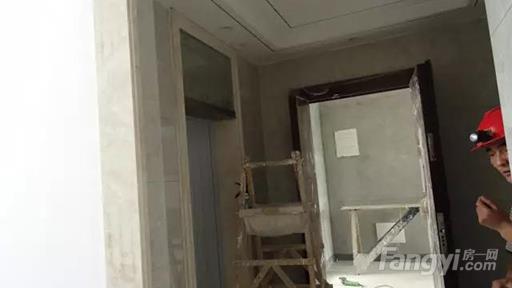

7号楼大堂

7号楼西单元和中单元栏杆安装完毕

6、7号楼之间

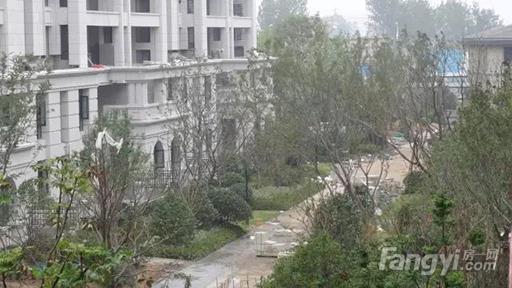

花坛中间的绿化尚未施工
洋房三区

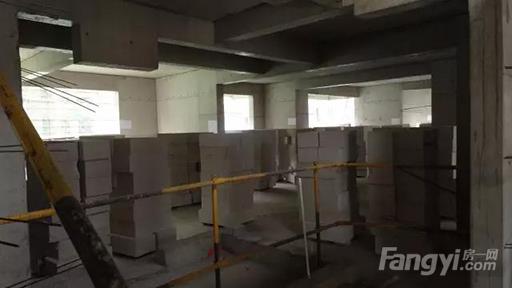

洋房三区8、9、12号楼步梯瓷砖铺装完成;8号楼地坪施工完毕;9、10号楼地坪施工;11号楼地暖施工;12号楼地坪施工完毕,公共部位精装接近完成。绿化持续进行。

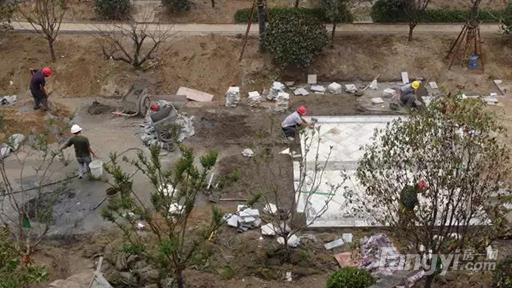

8号楼前绿化施工中

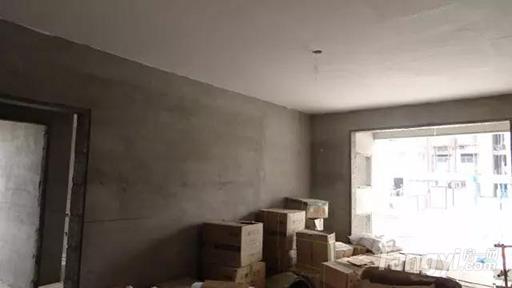

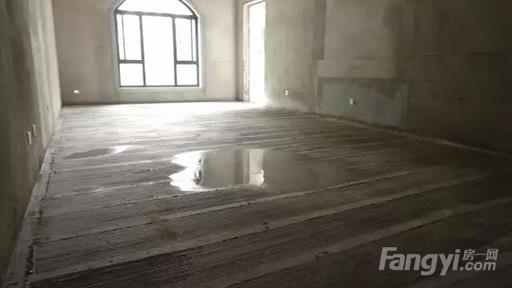

8号楼地坪施工完成

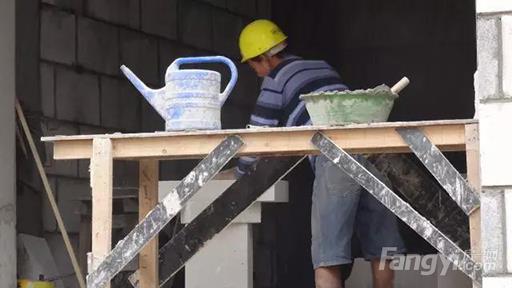

要不断喷淋水
防止因天气炎热水分蒸发过快
造成地面出现裂缝

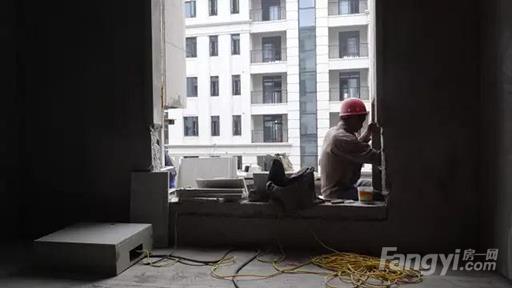

8号楼3楼施工
9号楼2楼地坪施工

9号楼步梯瓷砖铺装完成

9号楼与6号楼之间道路施工

9号楼1楼小院入口道路铺装

9号楼3楼施工

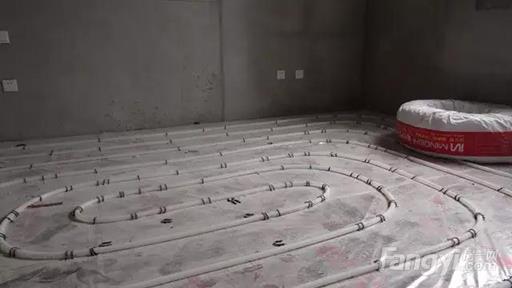

10号楼地暖回填,地坪施工

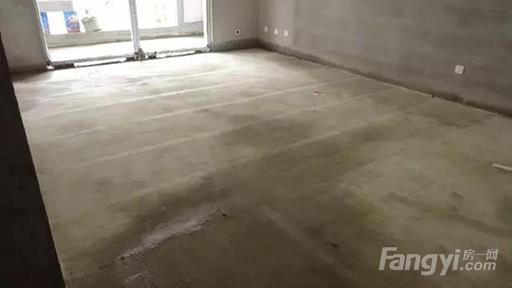

10号楼已完成地坪

10号楼步梯清理
准备铺装瓷砖

11号楼单元门前路基施工完成

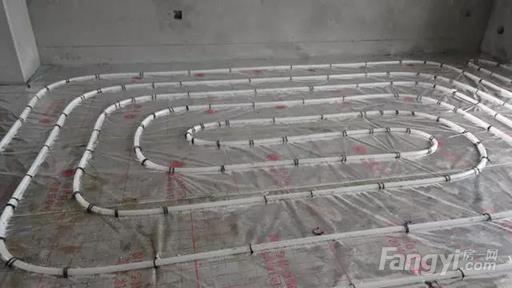

11号楼地暖铺设

12号楼公共部位精装

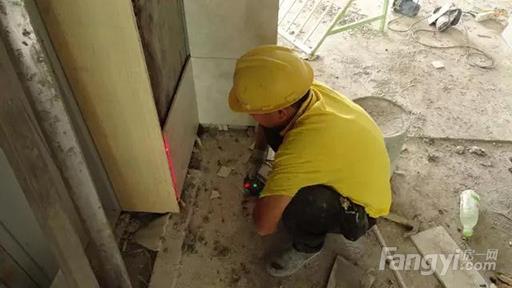

工人手中的仪器
替代了施工校准用的白线
更精确地保证瓷砖铺设横平竖直

12号楼阳台东看
洋房四区
洋房四区21、25、26号楼等完成外粉,部分楼栋持续进行砌体施工,18、19、27号楼屋面施工,即将挂瓦。

洋房2——4区

26号楼外粉完成,拆除脚手架

18与27号楼完成屋面防水、保温层施工
19号楼挂瓦条施工完成
小洋楼区

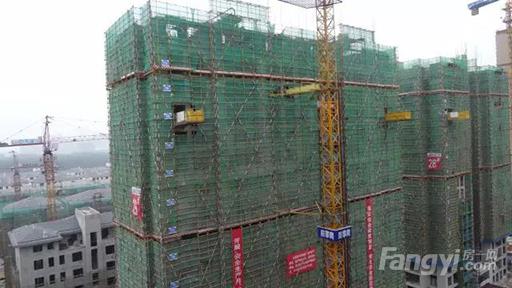

28与29号楼主体结构施工,均已施工至18层,28号楼一楼砌体施工,29号楼砌体施工持续进行。
30、31、32号楼外保温施工中,31号楼地暖管铺设完毕,地坪施工已完成1——8层。
33号楼、35号楼砌体施工持续进行,均已完成过半。

28号楼三楼

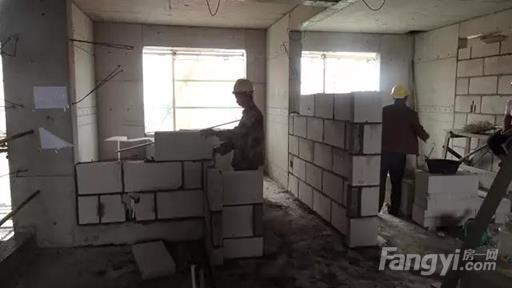

28号楼18楼钢筋绑扎

29号楼即将进行斜屋面施工

30与31号楼外墙保温基本完成

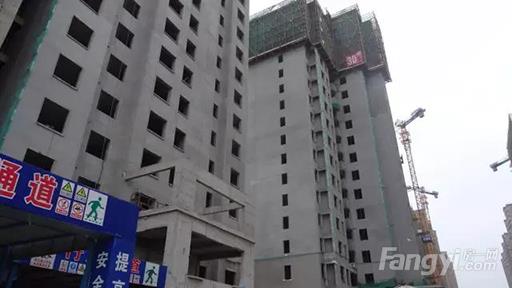

30号楼
上半部分浅色为保温层
下半部分深色是外粉层
31号楼已完成地坪
31号楼地暖铺设

32号楼外墙保温东、西、北三侧基本完成

32号楼内的中财管件安装中

33号楼砌体施工

33号楼砌体施工

35号楼砌体施工

特别照片
前些日子连续高温。各施工方克服客观困难,加人工,加班加点,忘我施工。精诚合作,共建海马。7月24日,海马公馆采购来绿豆、白糖等物品,赠送施工单位,为工人们解渴解暑。
