2016年即将离去,我们一起,迎接2017年,一个美好的开始。我们希望2017年水是清的,天是蓝的,风是柔的,雾是无霾的,我们希望每一次呼吸,是可以令人放心的,但我们最希望的还是工程进度正常,只为早日建好业主们的家。
最近雾霾天越来越严重,空气质量越来越差,可海马公馆的工人们顾不上雾霾天,都在没日没夜、加班加点的工作,只为早日建好业主们的家,但是为了冬日空气的纯净,扬尘治理,禁止施工,仿佛紧箍咒一般,一遍遍念起,我们现在能做的,就是等待,还有做一些细节打磨,下面小编和大家一起来看看开封海马公馆的近况吧。
工程快报:洋房一区13/15/22/23号楼

洋房一区主要由物业做清洁工作。另外,园林里新增一些景观小品,车库做完善施工。
一只石羊送吉祥
这个岛有银杏有金蟾

叫它银杏岛还是金蟾岛呢?
或者叫金银岛?

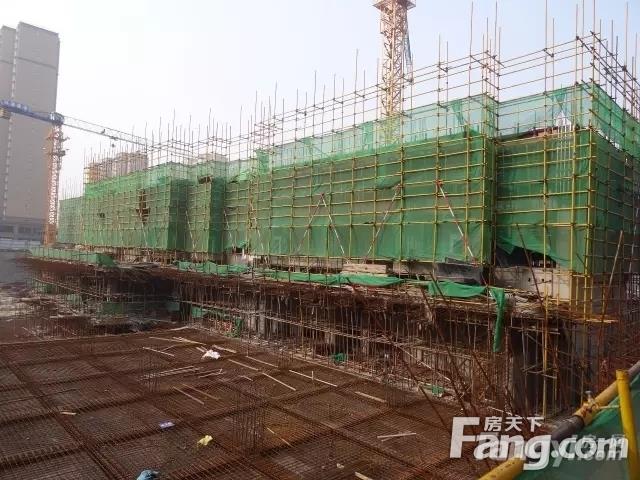

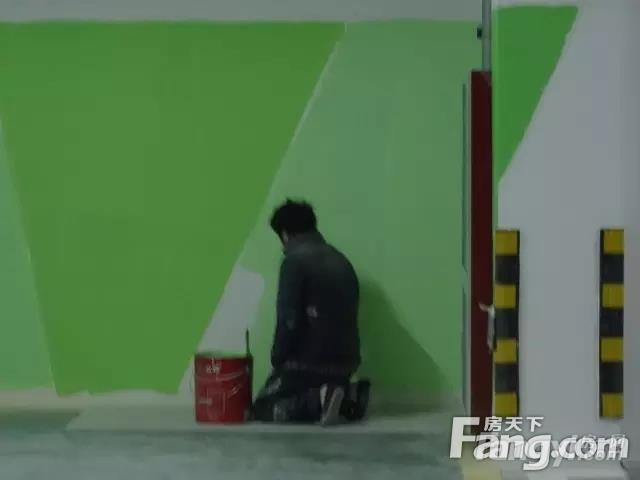

车库墙体

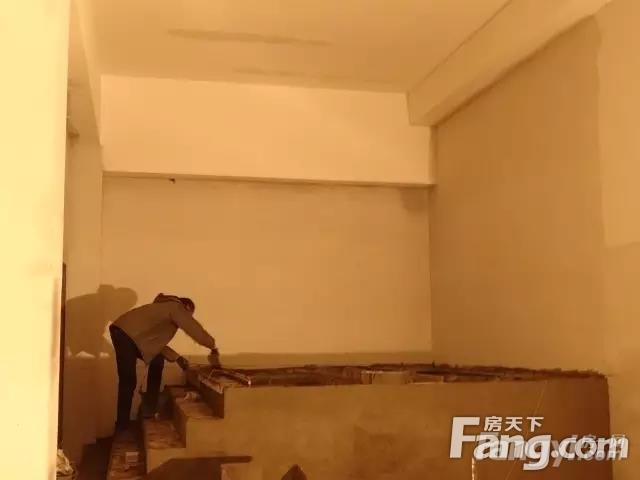

墙体涂色中

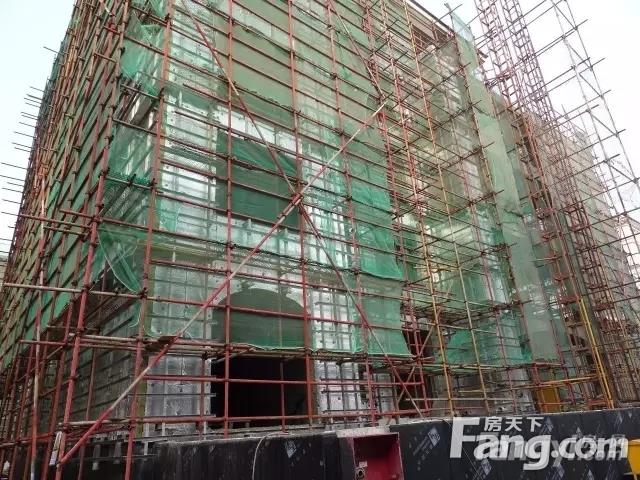

一区块与其他施工区用围挡隔开
工程快报:洋房二区三区1至12号楼

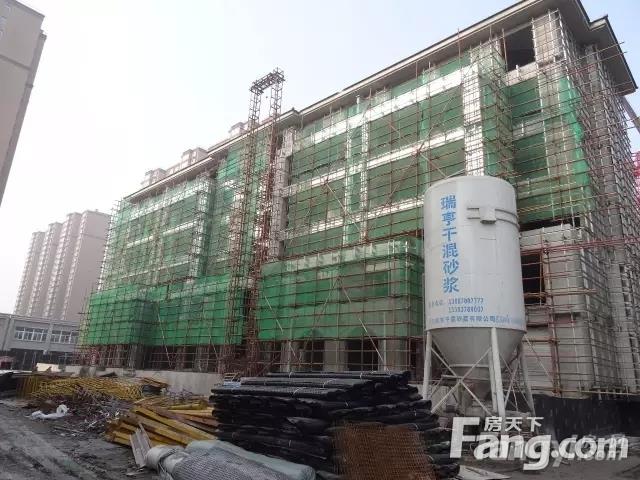

目前三区块车库顶板批白进行中。其他工程暂停。工程进度表现:1、2号楼干挂石材基本完成;3号楼岩棉铺装完成;5号楼岩棉铺装50%左右;6号楼东西侧石材完成,南北两面岩棉完成;7号楼东西两侧石材完成,南北两面岩棉完成小部分;8号楼岩棉大部分完成,东侧墙面石材完成,南侧完成小部分;9号楼部分进入岩棉施工;12号楼岩棉大部分完成,东侧墙面基本完成。

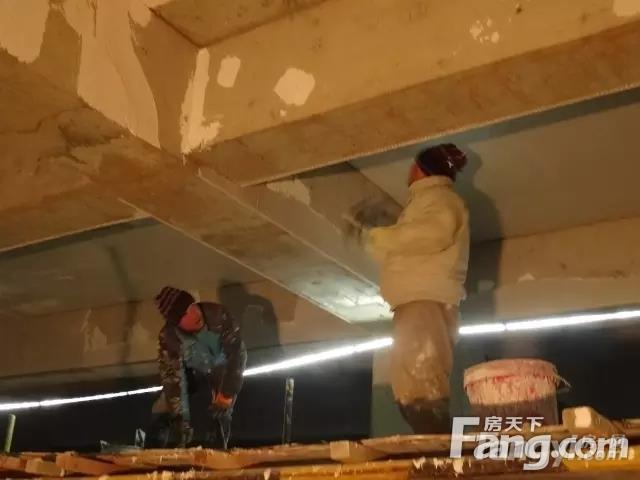

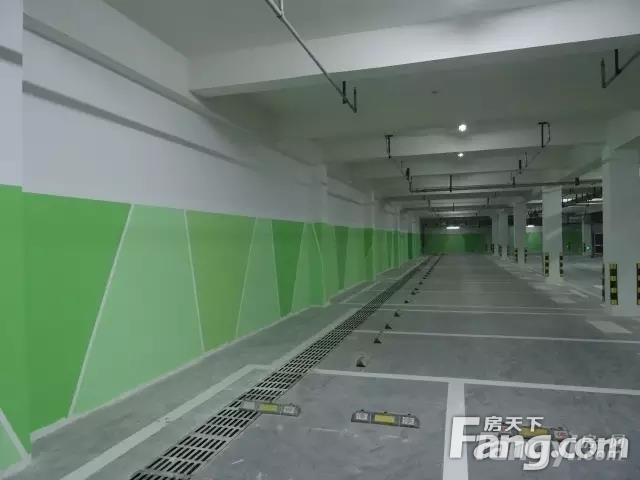

二三区车库批白
7号楼南侧墙面岩棉
6号楼南侧岩棉
5号楼东侧岩棉

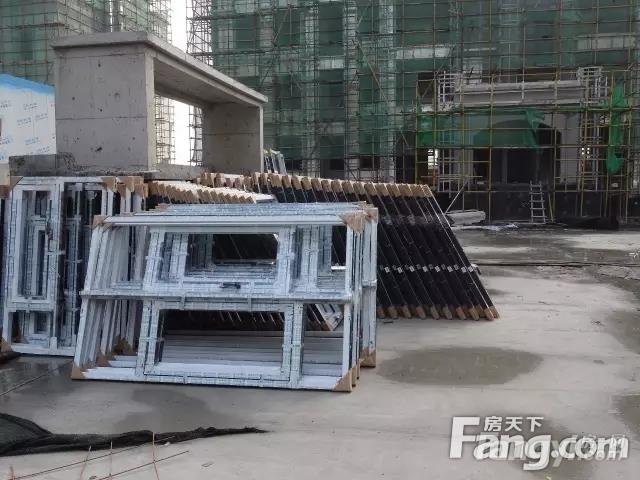

6、7号楼之间等待安装的窗框
9号楼南墙面岩棉
12号楼南侧与西侧岩棉

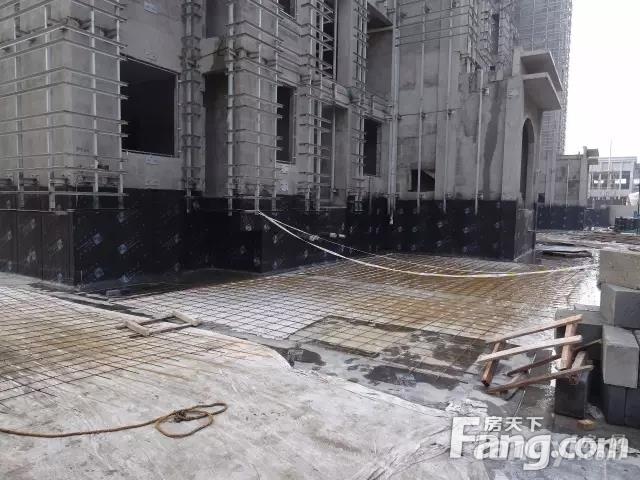

7、8号楼之间车库顶部防水
与半个月之前一样
等待混凝土
9号楼北侧车库顶部防水层施工
等待混凝土

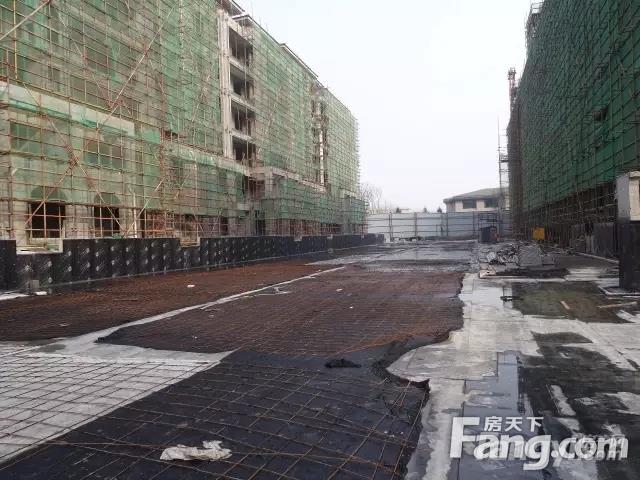

8号楼与11、12号楼之间
车库顶部防水
等待混凝土
工程快报:洋房四区

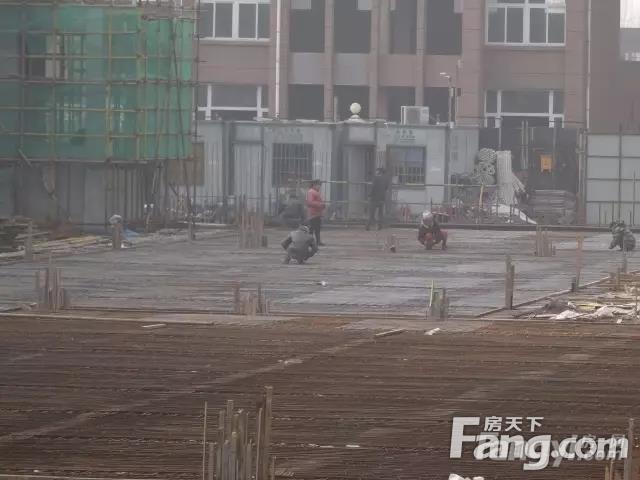

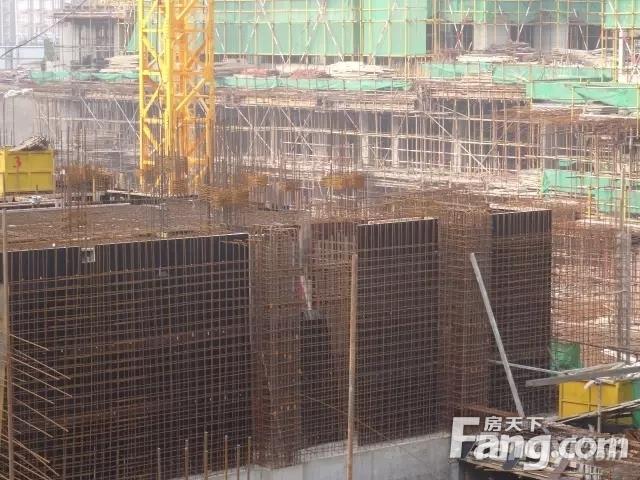

主要进行工地整理及部分车库顶部钢筋筏板绑扎。
工程快报::小洋楼区域

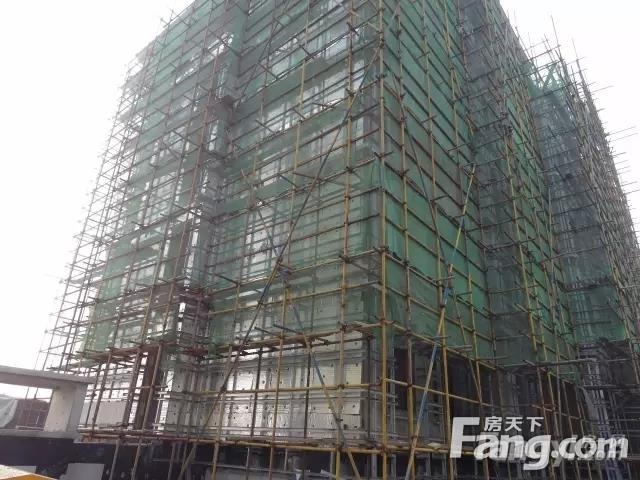

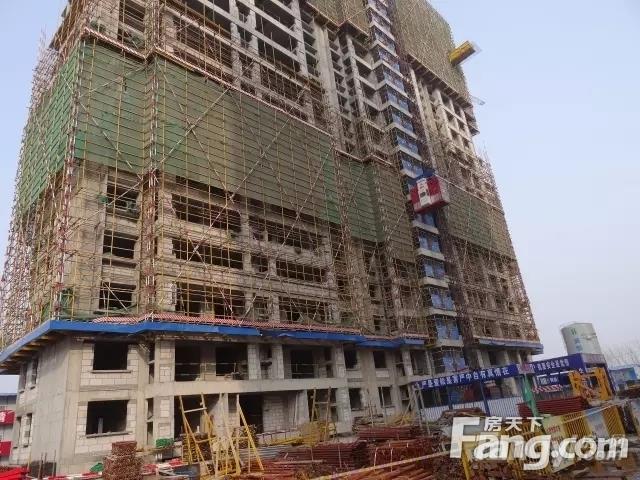

目前32号楼内部墙体加气块砌筑基本完成,正在拆卸脚手架,为年后外立面施工做准备。30、31号楼内部墙体加气块砌筑均已进行至15层左右。33、35号楼已完成的主体钢筋绑扎部分,等待混凝土。

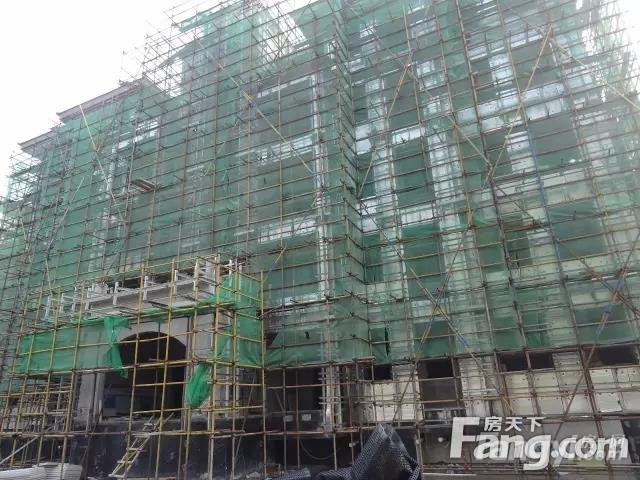

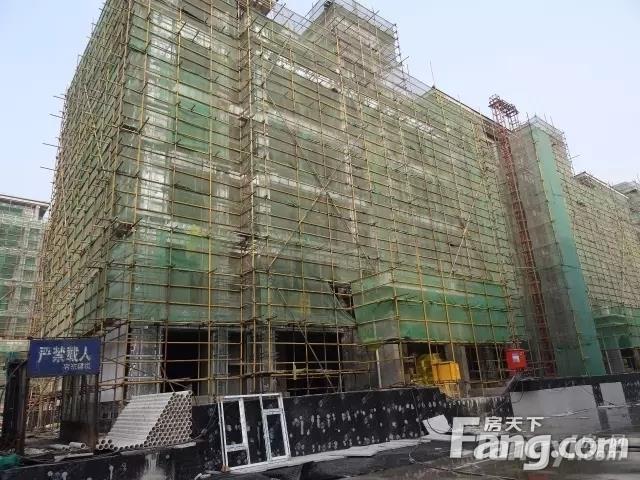

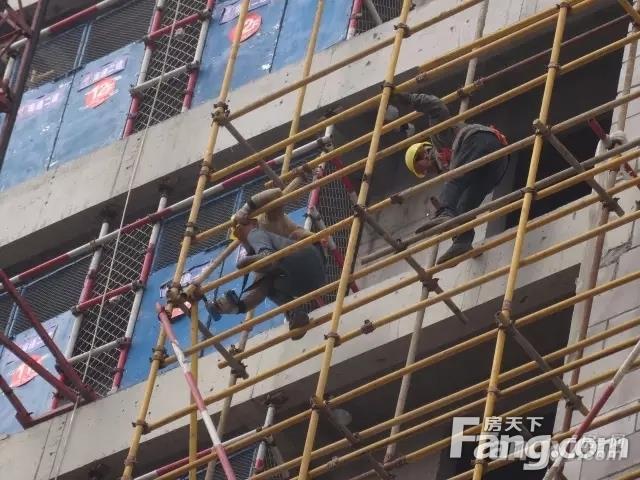

32号楼正在进行脚手架拆卸
拆卸中
虽然没有混凝土
但是先把加气块送上去
能不歇着就不歇着
等待混凝土
仍然在等待混凝土
等待可以开工的日子

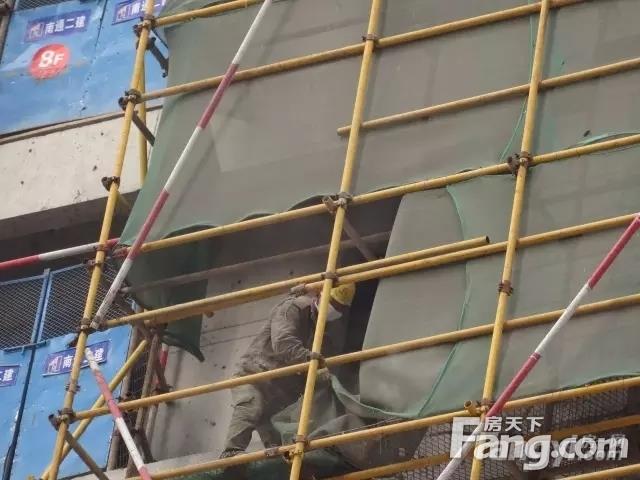

特别照片:戴口罩的民工

小编站在地面,仰视在7层楼高度的他。他的衣服与沾满尘土的绿纱混为一体。不是看到黄色的安全帽,不仔细分辨,仰视32号楼时,很难看到这里有一个人,在悄无声息地工作。他不知道有人远距离拍下了他工作的场面。但是小编知道,很多人跟他一样,默默地,在各处的工地上,出卖劳力,换一沓回家过年的钱。
2016年即将离去,我们一起,迎接2017年,一个美好的开始。我们希望2017年水是清的,天是蓝的,风是柔的,雾是无霾的,我们希望每一次呼吸,是可以令人放心的,但我们最希望的还是工程进度正常,只为早日建好住户们的家。
