海马有楼初建成,养在深庭人未识。精雕细作难自弃,一朝示人惊四座!开封海马公馆趁日暖风和,大家都在加紧干活,因为一些客观原因,造成工程进度在一定程度上受阻。但是本次工程快报,尽量给大家带来一些新鲜内容。
自10月28日0时起,我市启动轻中度污染天气应急管控一级措施:全市各建筑施工工地停止土石方作业。
11月17日通知,省住建厅将于11月18日进驻我市,长期派驻,主要督查检查全市建筑工地扬尘治理工作情况。
11月18日通知,第一阶段、11月18日至20日,全市建筑工地停止土石方作业(清扫场区污染物行动);第二阶段、11月21日至24日,全市建筑工地停止一切施工作业活动。
因为一些客观原因,造成工程进度在一定程度上受阻。
但是本次工程快报,尽量给大家带来一些新鲜内容。
洋房一区13/15/22/23号楼
目前洋房一区主要做一些细节调整,完善地下车库。
单元标识牌

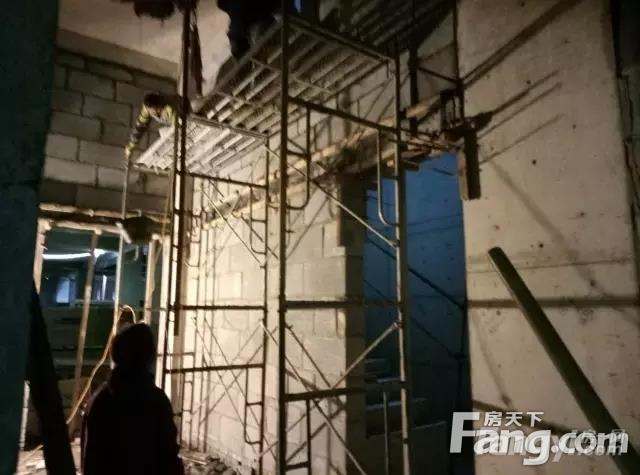

车库部分墙体

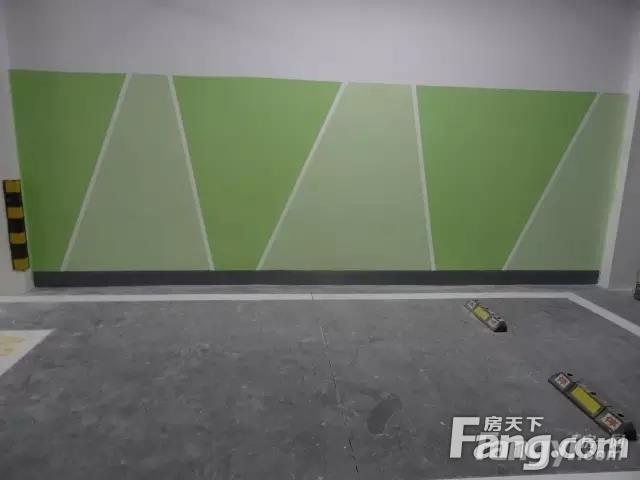

车库划线

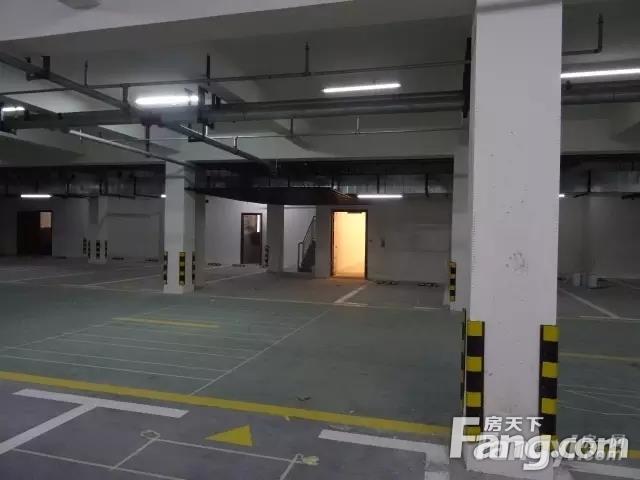

亮处是车库通往电梯的密码锁大门
住户们记得出入关门
杜绝闲杂人等进入小区
洋房二区三区1——12号楼
二区,1——6号楼抹灰与顶板批白基本完成,7号楼抹灰完成一半。1、2、6号楼幕墙进行
挂石材,3、5、7号楼龙骨施工持续进行。车库防水基本完成,开始回填土。

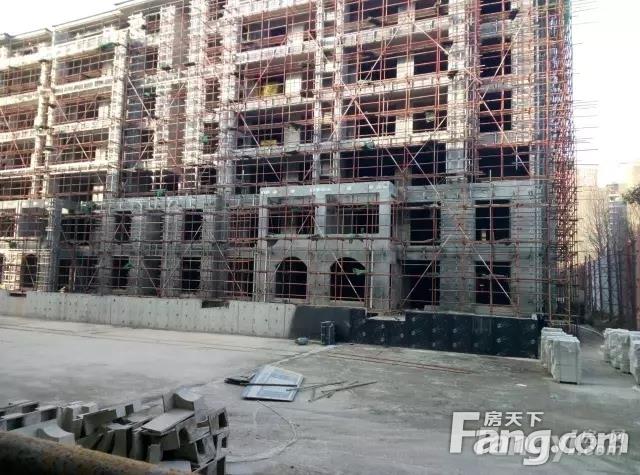

三区,9、12号楼抹灰基本完成,8、10、11号楼抹灰进行中。龙骨安装整体完成80%左右,地下室墙体砌筑基本完成。

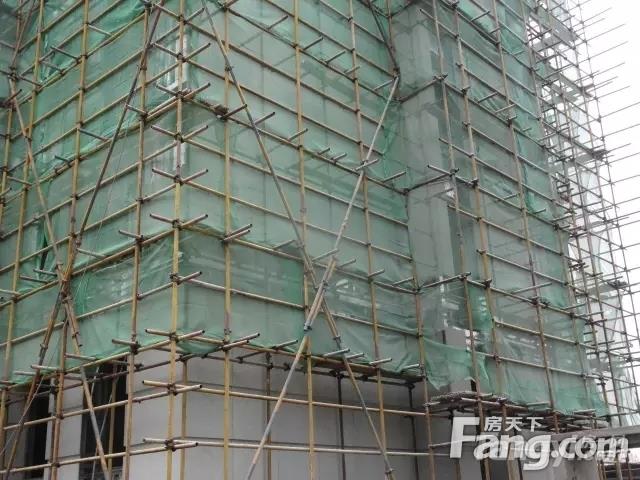

石材进场
1号楼挂石材

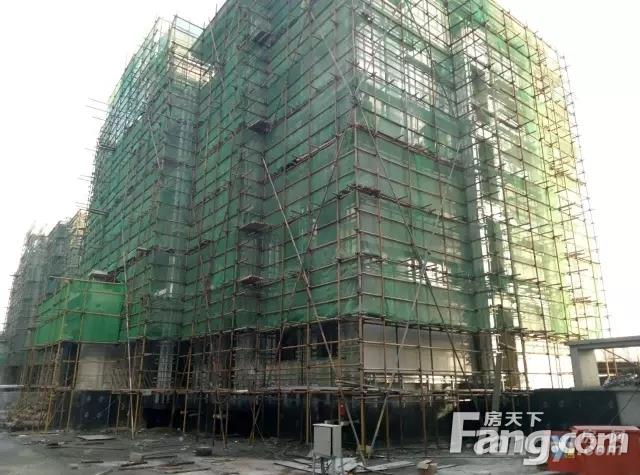

2号楼岩棉与石材

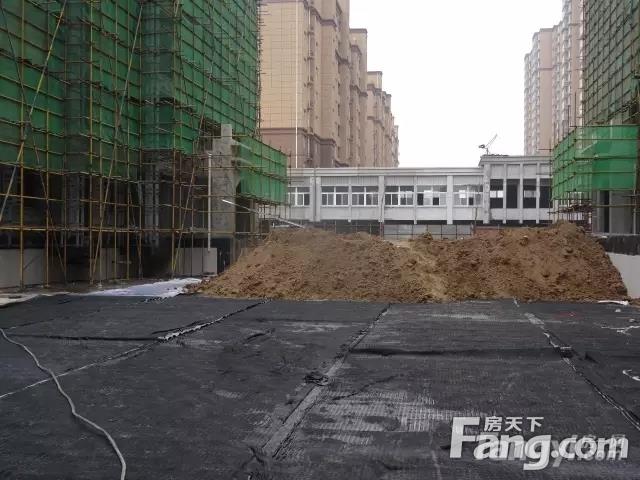

5、6号楼之间开始进入回填土施工
(因大气治理,土方施工暂停)
6号楼挂岩棉基本完成
防水层施工做准备

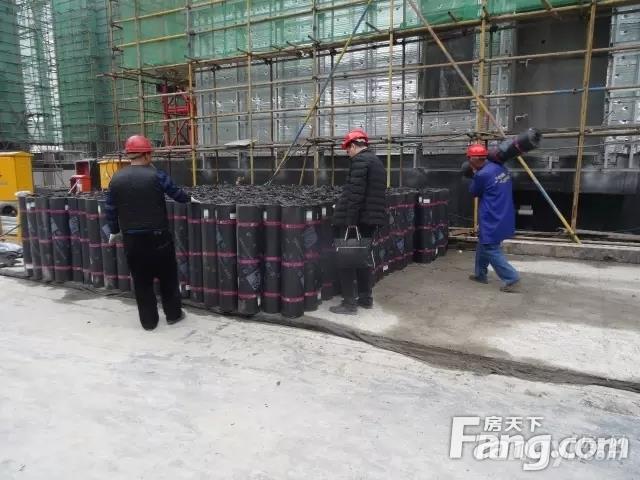

6、7号楼之间防水施工

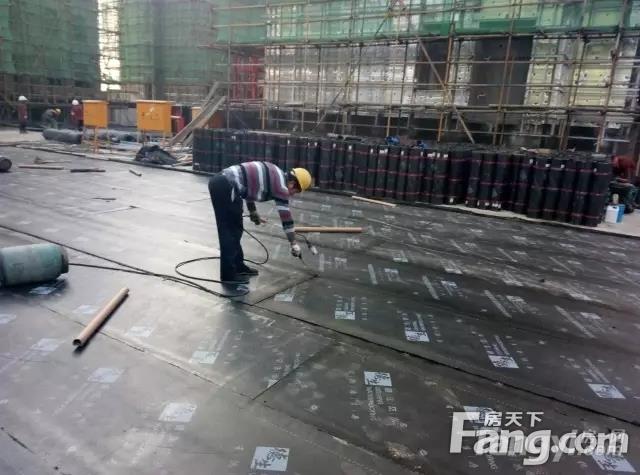

7、8号楼之间清理地面准备做防水层
8号楼东南角防水层部分完成
地上堆放了石材
地下车库墙体砌筑收尾
开封海马公馆楼盘地址:金明东京大道与第一大街交汇处
